宜蘭蘇澳箕山橋交叉路口改善工程進度

陳歐珀立委(右1)16日邀集相關單位視察工程進度。(曾漢東/大紀元)

人氣: 38
【字號】
   標籤: tags: , , , ,

【大紀元2017年01月16日訊】(大紀元記者曾漢東台灣宜蘭報導)宜蘭縣蘇澳鎮台9線中山路、台2戊線蘇港路與聖愛路由箕山橋連接的交叉路口,因受鐵路阻隔,呈現N字型,動線不良。為因應未來蘇花改通車形成瓶頸點,公路總局規劃箕山橋交叉路口改善工程於104年10月8日動工,總工程費1億2,689萬元,至元月15日工程進度達76.88﹪。陳歐珀立委16日邀集相關單位視察工程進度。

蘇澳鎮長陳金麟表示,蘇澳中山路、蘇港路經過N字型箕山橋險象環生,希望經由改善工程,能徹底改善意外事件。至於地方關心的行人天橋已有20多年,是否補強或是拆除,會召集相關人員與地方進行討論。

另外,一般駕駛人根據導航指引車輛會駛入中山路,新年期間塞車嚴重,陳鎮長建議公路總局在軍人公墓下方設置告示牌,以引導車流行經蘇港路前往蘇花公路。

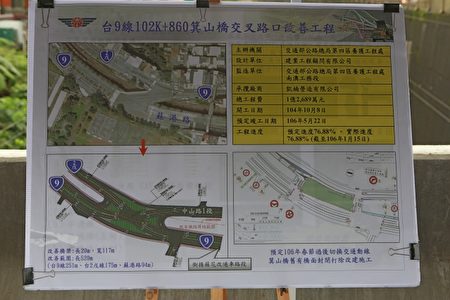

公路總局規劃的箕山橋交叉路口改善工程圖說。(曾漢東/大紀元)
公路總局規劃的箕山橋交叉路口改善工程圖說。(曾漢東/大紀元)

陳歐珀表示,蘇花改通車後勢必引來龐大車流,蘇澳鎮將進入交通黑暗期,先前曾提議交通部與地方需盡速溝通相關因應措施。他表示,除了箕山橋的改善工程外,還有海山西路拓寬為25米、蘇澳休息站年底完成停車場及廁所設置等也都在進行中;也提議在長期規劃上,國五銜接蘇花改必須要考慮蘇花公路東澳、南澳段研議截彎取直及規劃超車道路線,甚至可考慮規劃隧道工程。
公路總局四工處處長廖吳章表示,箕山橋改善工程自104年10月8日動工,未來整體橋面將拉直,工程預計在106年5月22日完工。現有的蘇港路未來將是國五連接蘇花改的主要路線,並將納入省道系統(台九線),並設置大客車專用道。

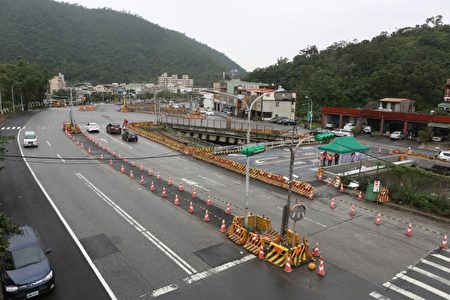

宜蘭蘇澳鎮箕山橋交叉路口改善工程進度現況。(曾漢東/大紀元)
宜蘭蘇澳鎮箕山橋交叉路口改善工程進度現況。(曾漢東/大紀元)

廖吳章指出,目前箕山橋南北兩端橋面做好了,考慮過年期間交通量大,原有舊橋於年節後再行拆除,工期約3個月,完成後箕山橋長度增為117公尺。另外,為避免過年期間車流都進入中山路,四區工程處會設立在國軍英雄公墓設置指示牌引導前往蘇花公路的車流,也會透過APP等智慧型系統讓民眾方便查詢。

責任編輯:鄭樺
