台中港37、38号重件码头明年3月完工 推进离岸风电建置量能

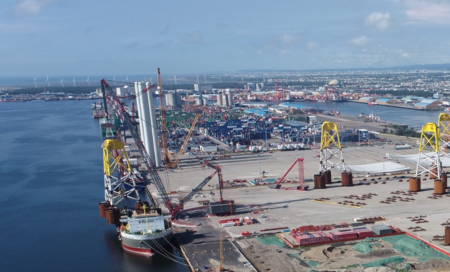

台中港37号码头现况。(台湾港务公司提供)
人气: 44
【字号】
   标签: tags: , , ,

【大纪元2025年12月16日讯】(大纪元记者庄瑷筠台湾台北报导)台湾港务公司16日表示,配合离岸风电建设,斥资35亿元兴建台中港37、38号两座重件码头,预计于明年3月完工,并规划于明年5月供离岸风电第三阶段区块开发使用,完工后将提升台湾离岸风场建置量能,加速第二阶段开发时程。

台中港37号码头现况。
台中港37号码头现况。(台湾港务公司提供)

港务公司表示,为配合国家推动离岸风力发电政策,2019年起已提供2、5A、5B、36、106、107码头,提供离岸风机预组装及风电国产化专区制造商使用,目前已完成海洋、台电一期、海能、大彰化第一阶段、彰芳西岛、中能、允能等风场建置。

依据经济部公布的离岸风电第三阶段区块开发政策,预计2026年后,每年将有1.5GW开发容量,以单一风场上限500MW推估,每年将建置3座风场。

港务公司指出,经盘点港埠基础量能,台中港37、38号码头完工后,台中港将提供三大预组装基地,包含5A、5B、36、37、38及107码头,可同时提供三座风场使用,以聚落区域化方式,减少大型风机零组件冲击港区陆路运输。

同时配合南填方区围堤造地(50公顷),使每一预组装码头均搭配大于30公顷的后线土地储放风机组件,符合产业每一风场开发需400m码头搭配30公顷土地的需求,并搭配台中港“国产化专区”发挥整体产业发展的综效,藉由离岸风电造就新兴产业发展,提升人才培养,提供长期稳定之离岸风力设置市场需求量,促使本土化风电产业永续发展。
