屏東枋山風電案傳偷跑動工 業者澄清、縣府要開罰

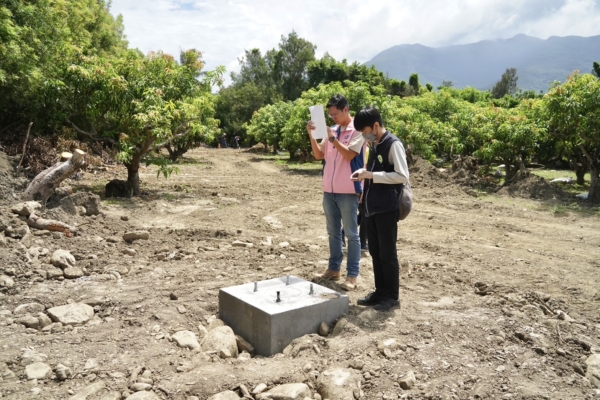

屏東枋山風電開發業者未獲同意整地,縣府9月2日前往稽查,認為廠商聲稱是進行風力測量研究,但卻未獲同意即動工,已違反《區域計畫法》。(中央社)
人氣: 65
【字號】
   標籤: tags: , , , ,

【大紀元2025年09月02日訊】(大紀元記者袁世鋼台灣屏東報導)屏盛風力發電股份有限公司計劃在屏東縣枋山鄉設置9座陸域風力發電機,引發當地居民反彈,甚至傳出在屏東縣府同意前就違法動工。屏縣府2日現地會勘發現,業者已進行整地、設置固定基礎,明顯違反農地使用規定,將依法裁罰最高30萬元。

屏盛公司1日在枋山鄉舉辦第三場說明會,遭地方強烈反彈。屏縣府團隊2日一早針對屏盛公司計劃開發的119筆地號執行聯合稽查,發現其中已有3筆地號整地,並設置7座固定基礎,包含6座斜向鋼構拉力基座、1座方型基座,已明顯違反農地使用規定。

屏縣府指出,縣府於今年3月針對該案在環境部環境影響說明書專案小組初審會議中即已提出質疑,並表達反對立場,環境部專案小組也要求開發單位補件、修正說明各風機組噪音、振動、眩影等對鄰近敏感體的影響及差異性,並審慎評估風機設置地點的適宜性等13項內容,要求在6月30日前送小組再審,但迄今仍未看到業者補正資料。

屏盛執行長許嫻音澄清,該農地的基座是為裝設測風儀器之用,為確保風機設置安全,屏盛與工研院合作執行為期1年的風資源調查計劃,調查結束就會完全恢復原狀,調查期間農作損失也會補償農民,計劃目前由環境部環評中。

不過,屏縣府表示,此案無論是測試或實際開發動工,縣府都未接獲申請或予以同意,將依違反《區域計畫法》處新台幣6萬元以上、30萬元以下罰鍰,並將限期要求恢復原狀。◇

責任編輯:唐音
